Existuje jednoduchý princip, který stojí za vybudování návyku sledování: nejhorší čas, kdy zjistit, že objednávka je pozdě, je den, kdy továrna původně slíbila, že ji dokončí. Do té doby je náklad zarezervován, zákazníci byli informováni a skladové plány jsou již sestaveny k datu, které již neexistuje.
Sledování není o odesílání dalších zpráv. Jde o to dohodnout se předem, které kontrolní body budou potvrzeny, aby se skluz ve druhém týdnu objevil spíše v týdnu dva než v týdnu šest. Továrna skutečně podle plánu to zjistí snadno. Jeden, který odolává potvrzení konkrétního milníku, vám něco říká, než se objeví jakékoli zpoždění.

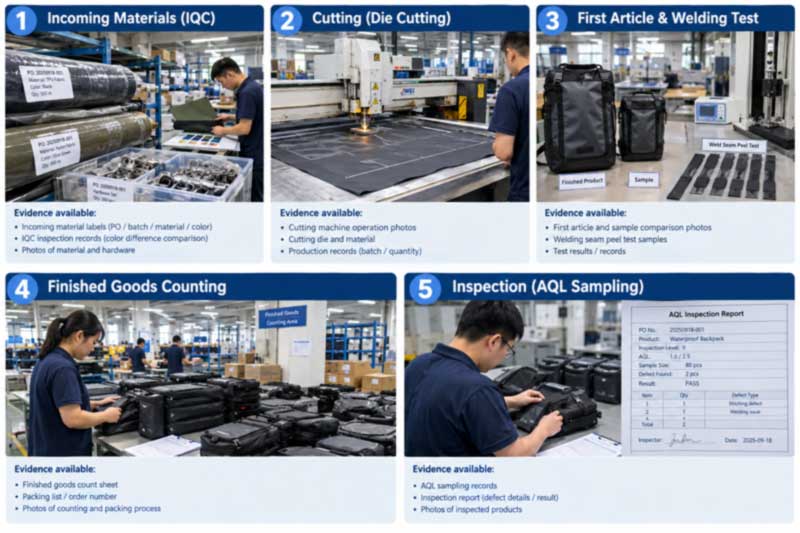

Spíše než se ptát, kdy bude zboží odesláno, sledujte postup v každé fázi. Na objednávce vodotěsného vaku jsou smysluplné kontrolní body:
| Milník | Co to potvrzuje | Důkaz k vyžádání |
|---|---|---|
| Materiál dorazil a zkontrolován | Látka, zipy, hardware v domě a absolvování IQC | Fotografie rolí a hardwaru s odkazem na objednávku; potvrzení odstínu podle schváleného standardu |
| Řezání začalo | Panely jsou řezány podle schváleného vzoru | Linkové fotografie; potvrzení, že verze vzoru odpovídá schválenému vzorku |
| První článek schválen | První výrobní jednotka odpovídá vzorku zlata | Fotografie nebo dodaná jednotka prvního článku; výsledek testu odlupování svaru od začátku běhu |
| Výroba dokončena | Množství hotové, před balením | Potvrzení počtu a in-line záznamy kontroly kvality |
| Kontrola proběhla | Zboží ověřeno podle dohodnutého AQL a testů | Inspekční zpráva — dokument, ke kterému je platba zůstatku vázána |
Hodnota jejich pojmenování při potvrzení objednávky spíše než v polovině výroby spočívá v tom, že každý z nich má připojeno datum. Zmeškaný milník se pak okamžitě stane viditelným, místo aby byl tiše absorbován do plánu.

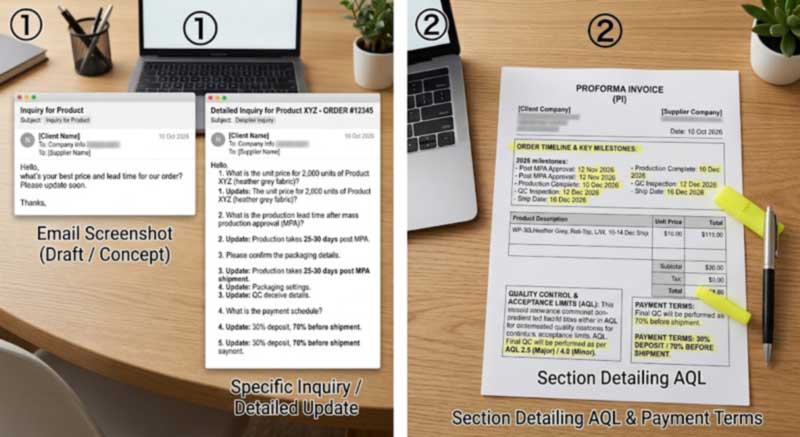

Toto je jediný nejužitečnější zvyk, který si kupující může osvojit, a nic to nestojí. Porovnat:
Další otázky se stejnou vlastností: kolik jednotek je nařezáno, kolik svařeno, kolik smontováno, k jakému datu bude první článek hotový, na jaké datum je rezervována kontrola. Vágní otázky dostávají vágní odpovědi; konkrétní otázky odhalují problémy dostatečně brzy, aby je vyřešily.
Související signál, který stojí za to sledovat: aktualizace, které se postupem času stávají méně konkrétními. Dodavatel, který dával počty jednotek a nyní říká, že „všechno je v pořádku“, obvykle narazil na problém, který se snaží odstranit, než vám to řekne. Tento posun v jazyce je často tím prvním dostupným varováním.
Zpoždění v této kategorii se soustřeďují na předvídatelná místa a jejich znalost vám říká, co je třeba zkontrolovat:
Sledování funguje lépe, když jsou podmínky dohodnuty na začátku. Vyplatí se zahrnout do nákupní objednávky nebo proforma faktury:
Pro kontext toho, co se děje během těchto týdnů, se vodotěsná taška pohybuje pevnou sekvencí:
Úplná technická sekvence je uvedena v průvodcivýrobní proces od řezání až po RF svařování.
Tovární aktualizace jsou užitečné, ale hlásí se sami. Pokud je objednávka velká nebo kritická pro datum, nezávislá kontrola převede reklamaci na skutečnost – kontrola během výroby při zhruba 20–30% dokončení zachytí zásadní problémy, zatímco běh lze ještě opravit, a závěrečná kontrola před odesláním ověří hotové zboží.
Kupující mohou jmenovat svého vlastního inspektora nebo třetí stranu, jako je SGS nebo QIMA, na kterémkoli místě. Celý proces kontroly zákazníkem – vybalení z krabice, vakuové odsávání, 24hodinový statický odpočinek a stanovení netěsnosti – lze pozorovat od začátku do konce. Normy a klasifikace závad jsou uvedeny vstandardy kontroly kvality pro vodotěsnou výrobua jak si v průvodci domluvit návštěvu na místětovární audity.
Jeden zvyk, který odlišuje kupující, kteří se zlepšují, od těch, kteří opakují stejné problémy: krátká kontrola po objednávce, jakmile je zboží odesláno. Procházejte časovou osu milník po milníku a zeptejte se, kde nastaly problémy, jaká byla hlavní příčina, jak účinná byla oprava a jak by se jí dalo příště zcela předejít.
Při opakovaném programu se to přímo vloží do další objednávky – komponenta, která způsobila zpoždění, se objedná dříve, nejednoznačnost specifikace, která způsobila přepracování, se zapíše do standardního balíčku a rozvrh se upraví tak, aby odrážel to, co se skutečně stalo, a nikoli to, co bylo plánováno. Udržování pátého řádu stejně dobrého jako prvního je popsáno v průvodcikonzistence změny pořadí.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) vyrábí nepromokavé tašky již více než 20 let a vyrábí pro mezinárodní outdoorové značky včetně OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS a West Marine.
Uspořádáno podle kategorie, nikoli podle priority:
| Obraz | Model | Kategorie | Materiál | Hodnocení | Stránka produktu |
|---|---|---|---|---|---|
|
SL-D002 | Suchý vak, 5–63 l | 500D PVC | IPX7 | Pohled |
|
SL-C594 | Duffel, 55L | 500D PVC | IPX7 | Pohled |
|
SL-E119 | Batoh, 20L | Kationtový TPU kompozit | IPX8 | Pohled |
|
SL-C619 | Motocykl, 35/50L | 500D PVC | IPX6 | Pohled |
|
SL-K089-A | Brašna na rám na kolo | 600D TPU | Hodnocení počasí | Pohled |
|
SL-E868A | Rybářský popruh, 12L | 840D TPU | IPX8 | Pohled |
Celé kategorie najdete podvoděodolné tašky, suché batohyasuché pytle.
Otázka: Jak často bychom měli během výroby žádat o aktualizace?
Odpověď: Spíše než frekvenci dohodněte kontrolní body. Materiály ve firmě, řezání zahájeno, první článek schválen, výroba dokončena, kontrola prošla – pět potvrzení s připojeným datem překonává týdenní e-maily s dotazem, jak se věci mají, a objeví se skluz, když k němu dojde, spíše než na konci.
Otázka: Náš dodavatel říká, že je vše v pořádku, ale neuvádí žádné podrobnosti. je to problém?
A: Vyplatí se to zkoumat. Požádejte spíše o číslo než o stav – jaké procento materiálů je potvrzeno, kolik jednotek je vyříznuto, jaké datum je připraven první článek. Aktualizace, které se postupem času stávají méně konkrétními, jsou často prvním dostupným varováním, že došlo ke skluzu plánu.
Otázka: Co obvykle způsobuje zpoždění objednávky zavazadel?
Odpověď: Nejdříve připravenost materiálu – zakázkové barvení a specializované zipy mají své vlastní dodací lhůty. Pak pozdní změny specifikací, které si vynutí zastavení nebo přepracování, nástroje pro nové tvary, odstávky na dovolené a plánování spíše než kapacita. Většina je viditelná brzy, pokud se potvrzují milníky.
Otázka: Můžeme provést kontrolu během výroby, nikoli pouze před odesláním?
Odpověď: Ano, a vyplatí se to u velkých zakázek nebo objednávek s kritickým datem. Inspekce při zhruba 20–30% dokončení zachytí zásadní problémy, zatímco běh lze ještě opravit; kontrola před odesláním pak ověří hotové zboží. Na obou místech jsou přijímáni inspektoři jmenovaní kupujícím nebo třetí stranou.
Otázka: Jak ochráníme spuštění s kritickým datem?
A: Backdate od vašeho data v ruce přes přepravu, kontrolu a výrobu, pak přidejte vyrovnávací paměť – a sdělte datum spuštění na dotaz, aby byl plán postaven na jeho základě. Tam, kde zpoždění přináší skutečné náklady, dohodněte se na nápravě v objednávce a nespoléhejte se na dobrou vůli poté.
Otázka: Chrání nás platební struktura 30/70?
Odpověď: Platí, když je zůstatek vázán na prošlou kontrolu před odesláním spíše než na slib. Tento jediný termín dává inspekci komerční sílu – žádná zpráva, žádná bilance, zboží zůstává v továrně, dokud není dokončeno přepracování a neprojde následná kontrola.
Zašlete požadované datum do ruky spolu s množstvím a specifikací a my naplánujeme výrobní a kontrolní milníky podle toho, místo abychom uváděli dodací lhůtu izolovaně —předložit dotaz. Sealock odpovídá na poptávky po nákupu do 24 hodin, s výrobou z Dongguanu v Číně nebo Ho Či Minova Města ve Vietnamu.
